2008-12-08

误删c:\windows\installer导致部分程序图标异常

今天发现C盘的空间又不够了,便照着老路子,删掉了文件夹c:\windows\installer。这个文件夹实在太大了,而它的唯一作用就是保留软件的安装卸载信息。
按照老的经验,删了它只会导致一些已安装的程序不能卸载,但不会影响程序的运行。不料这次一删就出了问题:许多软件的图标变成了DOS程序的图标,也就是说它们的图标丢失了。
这些程序有:Microsoft Office 2007除Outlook外的所有产品, Microsoft Live 套件, Altova的产品,Borland CaliberRM。
从别的机器上的c:\windows\installer中找到这写产品装程序所在的目录,复制到我的机器上,图标就修复了。
Office 安装文件目录:C:\WINDOWS\Installer\{90120000-0030-0000-0000-0000000FF1CE}
Windows Live Messagner 安装文件目录:C:\WINDOWS\Installer\{3DD5CE10-6673-499D-8FC0-66C953121B1D}

,

2008-12-01

宝宝妙语:他比我可爱,因为他像我呀

Technorati 标签:

宝贝儿子四岁了,在看他一岁前的录像。

爸爸问:“是录像里面的宝宝可爱呢,还是你可爱?”

宝宝:“还是录像里面的宝宝可爱。”

爸爸:“为什么呢?”

宝宝:“因为他像我呀!”

2008-11-13

2008-11-07

简述WBS与项目计划

工作分解结构WBS(Work Breakdown Structure)是对一个项目逐级进行工作任务分解,最终分解成若相对独立的工作单元,并确定每个工作单元从属的工作活动。

使用WBS时,应结合WBS词典,以具体说明每个工作单元的信息。

WBS的分解方法很多,但有一条共同的原则:MECEMuturally Exclusive, Collectiely Exhaustive),即相互独立,完全穷尽。

1. 具体到项目WBS,有如下问题需要注意。

  • 第一级通常与项目生命周期相同。
  • 第一级应在项目进一步分解前完成。
  • 每个子级都是上一级的片断。
  • 一个工作单元只能与一个上级单元相关
  • 上级单元的工作内容应该等于其所有直接子级单元的总和。
  • 一个基本工作单元只能由一个人负责。
  • 在整个WBS中使用同一种定义(WBS词典)。

2. 对于软件项目,在MSF(Microsoft 解决方案框架)中有如下建议:

  • 能够被实际估计。
  • 估计天数不少于1天,不多于40天。
  • 有结果和交付内容。
  • 能够完成,而且不会有较大的中断。
  • 可以分配给一个人负责。
  • 比其它的分解方法更能分解为特定的层次。
  • 能够把高风险的活动分解为低风险的活动。
  • 除了最上面的一两个层次,要使用动宾短语来描述任务。
  • 以大纲的形式包含三到五个层次。
  • WBS在规划阶段定型,在项目过程中反复发展。
  • 用任务的最小级别来识别依赖性。

3. 管理缓冲时间

WBS和项目计划中要增加缓冲时间,即额外时间。缓冲时间的量取愉于风险的量。对缓冲时间的使用有如下建议:

  • 不应通过增加个人任务的估计时间来增加缓冲时间。根所帕金森氏法则的效应,工作会按日程安排扩展并充满完成它的时间。
  • 缓冲时间像任何独的任务一样,应当纳入日程安排。缓冲时间通常在主要的里程碑之前被分配。它总是在项目的关键路径上。
  • 缓冲时间应当在项目管理仔细的跟踪和保存。它只能根据请求来分配。
  • 如果加入了资源,或取消了一些资源,应当调整日程安排或特性,不要用缓冲时间来补偿。这样做会降低缓冲时间补偿风险的能力。
  • 如果所有缓冲时间都已用完, 要确保整个项目组都任何中断或延迟都有可能带来级联效应,并危及结束日期。
Technorati 标签: ,

2008-11-05

在线项目管理工具比较之三:趣客网

1. 产品简介

网址:http://www.trikr.com/

官方博客:http://blog.trikr.com

公司简介:北京禾唐科技有限公司

官方产品介绍关键词:

  • Trikr趣客是一款为远程团队合作,小组工作而做的在线项目管理软件。
  • 已经有超过1000家公司在使用我们的产品。
  • 涵盖广告,律师,民航,学校,出版,非营利组织等多个行业
  • 简单,安全,直接。

2. 价格模式

与LiuidPlanner基于项目人数的价格模式不同,趣客网采用的是基于可管理的项目数的价格模式。

  • 免费用户只可管理一个项目,50M文件存储空间。
  • 最便宜的方案是每月29元,可管理3个项目,500M文件存储空间。
  • 最贵的方案是每月199元,不限项目个数,20G文件存储空间。
  • 包括免费方案在内的所有方案都不限项目人数

显然,趣客网的价格模式比较便宜,非常符合中国国情。

3. 主界面介绍

登录趣客网,首先是公司首页。列出一个公司下属的所有项目的概况和更新。在选择具体项目后才进入项目首页。

大多数在线项目管理产品的项目首页都是项目的概况,或说Dashboard。趣客网也不例外。它包含四块内容:

  1. 快速添加任务,文件等内容的快捷键
  2. 该项目的计划日程表情况(里程碑)
  3. 该项目的最新20个活动的日志
  4. 该项目所有成员以及最近登录时间

clip_image002

图表 1 项目首页

趣客网的项目管理界面包括6个Tab页面。

  1. 项目概览,Dashboard
  2. 消息版,发布和浏览项目消息,相当于项目论坛。
  3. 任务列表,管理具体任务。
  4. 里程碑,管理项目计划和日程。
  5. 工时,分析项目工时。
  6. 文件, 管理项目文档。

4. 项目计划

趣客网的项目计划功能比较弱。不支持WBS结构,也不支持甘特图。只有单级的任务列表和里程碑。用户需要参照如下的步骤,才能构建三级的项目计划:

  1. 第一级,在里程碑页面设定项目的里程碑。
  2. 第二级,在任务列表页面创建任务列表。并和里程碑关联。
  3. 第三级,为每个任务列表添加具体的任务。

由于里程碑和任务列表本身都是单级的,不支持多级嵌套,所以每个里程碑和每个任务列表的粒度最好小一点。

clip_image004

图表 2 里程碑页面

趣客网的里程碑只包含基本的信息:名称,日期和负责人。

clip_image006

图表 3 新建里程碑

5. 任务管理

趣客网的任务管理只有两级结构:任务列表和任务项。其任务有优先级设置,但笔者并未看出具体如何运用优先级。

趣客网中任务和任务列表的描述是纯文本的。

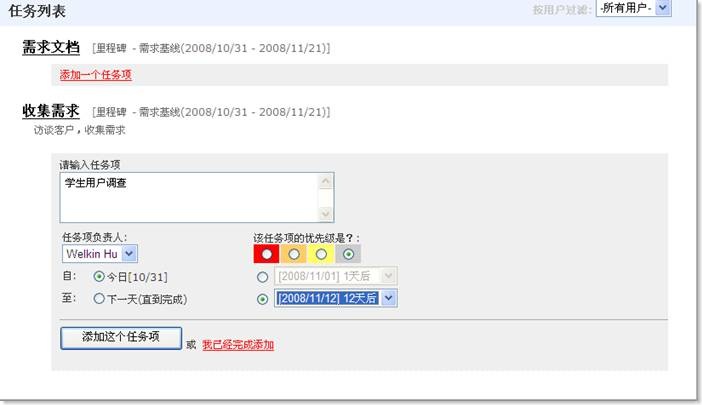

clip_image008

图表 4 任务列表页面

任务列表可和里程碑关联。但任务列表页面并没有体现出这个层次关系。

clip_image010

图表 5 新建任务列表

6. 议题跟踪与管理

除了可执行的任务外,项目当中还有很多需要关注的议题和事项。如系统功能列表,缺陷列表,风险列表,问题列表等。这些议题都有其生命周期,也有可能转化为任务。对它们也应当像任务一样进行列表化管理。

在趣客网中,没有任务分类,没有多层次的文件夹或任务列表,也不支持附件和链接,所以完全不适合管理非任务型的议题和事项。用户只能通过原始的文档进行管理。

7. 资源管理

趣客网的人员管理支持自定义缺色,也可设定简单的权限。它也有每个人的时间有效性设定,但需要逐日设置。

clip_image012

图表 6 人员可用性

文档可按文件夹进行组织。但文件夹本身只有一级,不支持嵌套。

趣客网也不支持文档的版本管理。

趣客网不提供代码管理,特别是代码的版本管理。

8. 其他

  • 趣客网提供Email更新提醒功能。
  • 趣客网具备一定的工时管理特性。
  • 趣客网不支持项目分期和产品版本,只能分为多个项目。

9. 总结

      总的来说,国内在线项目管理产品刚刚起步,都显得非常稚嫩。趣客网的表现相对突出。基本够上三星推荐度。

      但笔者还是要抱怨一下,今天趣客网不稳定,找回密码的页面出错。趣客网自己提供的测试帐号又登录不了。笔者本想重新截几张图,但仅不去系统,只好放弃了。
